2022年4月15日11時,白鶴灘~江蘇±800kV特高壓直流輸電線路工程N0965-N998區段地線牽引到位,標志著本工程川3施工標段導地線展放全部完成,同時也標志著我公司承擔監理任務的3個施工標段實現全線貫通,安全優質高效地實現了工程建設里程碑目標。
白鶴灘~江蘇特高壓直流輸電工程是國家電網公司貫徹落實黨中央、國務院“四個革命、一個合作”能源安全新戰略,加快能源轉型,推動綠色低碳發展,著力構建新發展格局的具體實踐。本工程的建設將為我國能源配置的版圖再添一條橫貫東西的電力輸送大動脈,對于優化能源配置、保障電力供應、推動綠色發展、引領技術創新、助力實現“雙碳目標”等具有顯著的綜合效益和長遠的戰略意義。
白鶴灘~江蘇特高壓直流輸電工程是“十四五”國家電網公司首個開工建設的特高壓工程,全面集成特高壓直流和柔性直流輸電技術優勢,在世界上首次采用混合級聯直流輸電新技術,以實現混合級聯新技術示范工程、特高壓直流升級版標準化示范工程“兩個示范”作為工程建設目標。
在白鶴灘~江蘇±800千伏特高壓直流輸電線路工程建設中,我公司承擔川3-川5施工標段監理任務及全線11個監理標包總牽頭職責。本監理標段線路長度213km(含岷江大跨越2.5km),鐵塔425基,途經宜賓、自貢、廬江等3市7縣(區),沿線地形丘陵66.4%、一般山地28.9%、高山大嶺4.2%、河網泥沼0.5%,海拔200-1600m,交通條件一般。本監理標段工程建設具有地質地形條件復雜、“微氣象、小氣候”多變、“大檔距、大高差”塔位多、“三跨”作業施工區段多、外部協調任務重、環保水保要求高、安全管控壓力大、有效作業時間短等特點與難點。
自2021年3月17日工程開工建設以來,±800kV白江線監理項目部始終以“能打仗、能打硬仗、能打勝仗、能打勝硬仗”自勵,牢記公司領導囑托,科學分析工程建設特點難點,充分考慮疫情疊加帶來的不確定性,堅持“以體系思想管控工程”,始終圍繞業主“公轉”,積極主動工作。工程建設過程中,監理項目部精心策劃預控,鐵腕過程管控,突出抓好工程本質安全與實體質量。在日常監理工作中,監理項目部及駐隊監理勤于發現問題,善于解決問題,針對問題“勇于指出、敢于說話”,真正為業主在一線當好“管家”,以實際行動彰顯對業主的忠誠。

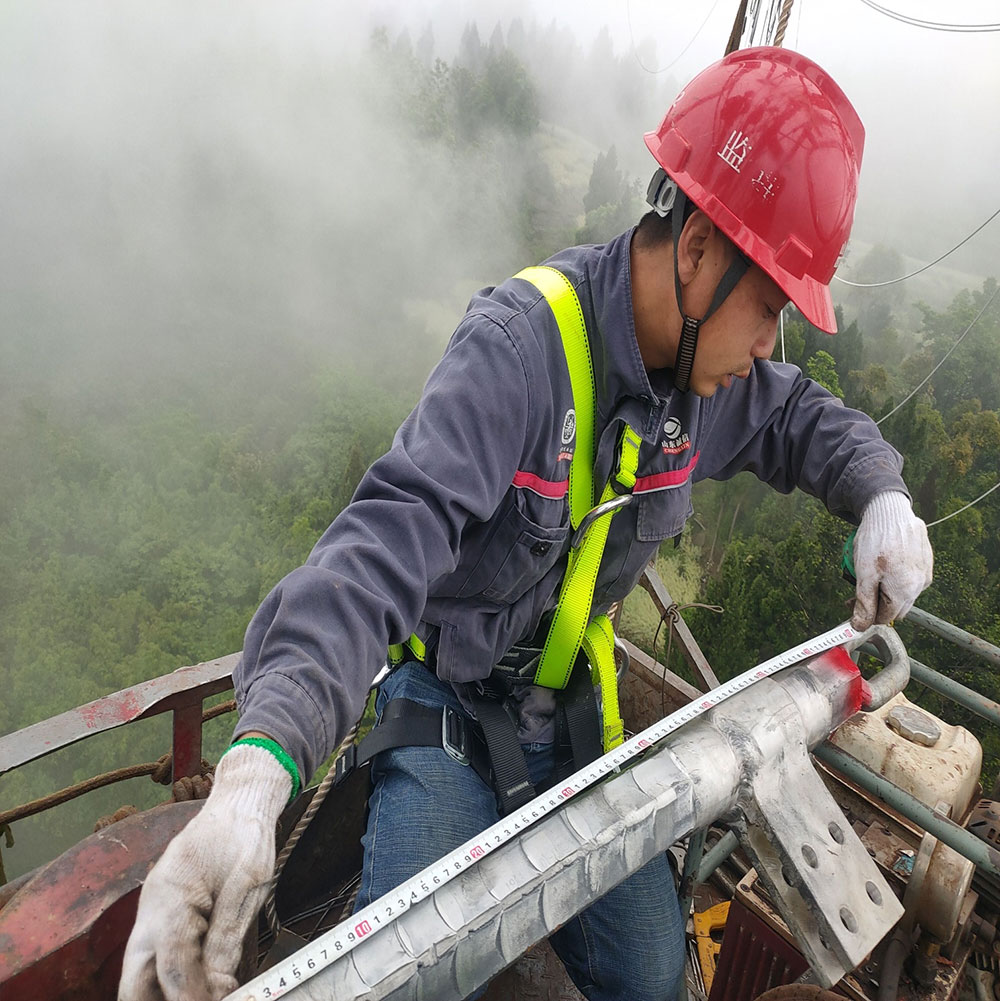

在各參建單位的群策群力下,現場克服改線、防疫、地震、高溫、多雨、民事、協調等諸多困難,安全優質高效完成全部425基基礎、組塔及213km導地線展放,順利實施14處二級風險,工程建設及監理各項工作得到了國網特高部、國網特高壓建設公司、國網四川電力公司等各級業主領導的一致肯定與好評。
根據白鶴灘~江蘇±800kV特高壓直流輸電工程投運計劃,線路工程將于2022年5月底具備帶電條件。在后續工作中,±800kV白江線監理項目部全體人員將堅持秉承敬業、樂業、專業的職業素養,慎終如初,唯實惟先,善作善成,在精心服務業主、用心管控工程的監理工作中貢獻“誠信力量”,展現“誠信風采”,彰顯“誠信價值”,向業主和公司交上一份滿意的答卷!
